Dossiê · PT e governo Lula

O PT pede o sexto mandato
com as promessas do primeiro.

As cinco promessas do Nordeste, uma por segmento

01 · Refinarias: Não cumpriu 02 · Transnordestina: Não cumpriu 03 · Transposição: Não cumpriu 04 · FIOL: Não cumpriu 05 · Ponte: Não cumpriu
  • 0Cumpriu
  • 0Cumpriu em parte
  • 5Não cumpriu

Você sabia? Duas refinarias anunciadas por Lula nunca funcionaram e deram um prejuízo de R$ 2,8 bilhões registrado no balanço da Petrobras. Veja promessa por promessa o que foi prometido, o que chegou e a prova.

Baixar MP4

Como não ser enganado pelo PT

  1. O que foi prometido

    Por quem e quando

  2. O que a ficha mostra hoje

    Prazo, dinheiro e situação

  3. Onde está a prova

    Fontes com link

02Promessa por promessa

As cinco promessas

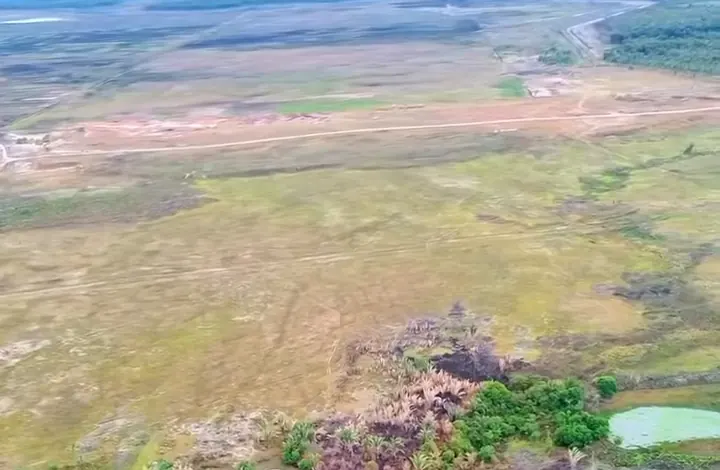

  • Vista aérea do terreno da refinaria, de capim e terra, com uma lagoa e vegetação queimadaFoto: Drone Views · Fonte

    01 Não cumpriu

    Refinarias do Maranhão e Ceará

    Bacabeira (MA) e Pecém (CE)

    Lula e a Petrobras lançaram a Premium I, em Bacabeira (MA), em 15/01/2010, e a Premium II, no Pecém (CE), em 29/12/2010. A Petrobras cancelou as duas em 2015, e nenhuma delas funciona.

    Ver detalhes
  • Autoridades sobre uma locomotiva da Transnordestina durante a entrega de trechos da ferrovia, em 2026Foto: Governo do Ceará · Fonte

    02 Não cumpriu

    Ferrovia Transnordestina

    Piauí, Ceará e Pernambuco

    Lula prometeu inaugurar a ferrovia em 2012. Em 2025, a ANTT autorizou cargas em cerca de 679 km, em comissionamento. Em julho de 2026, 777 km estavam prontos, e a meta da primeira fase passou para 2027.

    Ver detalhes

  • Canal de concreto com água do Projeto de Integração do Rio São Francisco, em meio à vegetação do semiárido.

    03 Não cumpriu

    Transposição do Rio São Francisco

    Pernambuco, Ceará, Paraíba e Rio Grande do Norte

    Lula prometeu concluir os eixos em 2012. Segundo o governo federal, o Eixo Leste foi inaugurado em 10/03/2017 e os eixos Norte e Leste foram declarados concluídos em 09/02/2022. Obras complementares devem ser vistas à parte.

    Ver detalhes

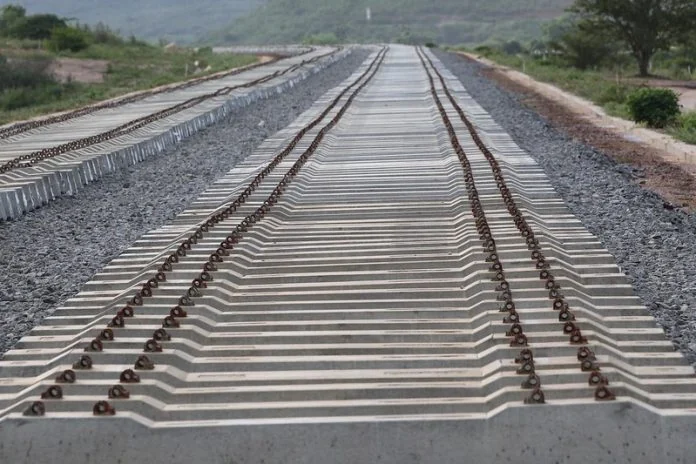

  • Trilhos e dormentes da Ferrovia de Integração Oeste-Leste em construção na Bahia.

    04 Não cumpriu

    Ferrovia Oeste-Leste (FIOL)

    Bahia

    Lula e o governador Jaques Wagner (PT) participaram em Ilhéus, em 2010, da assinatura da ordem de serviço de quatro lotes iniciais. Em 2026, a FIOL 1 tinha obras paradas desde 2025, e a FIOL 2 tinha obras e planejamento.

    Ver detalhes

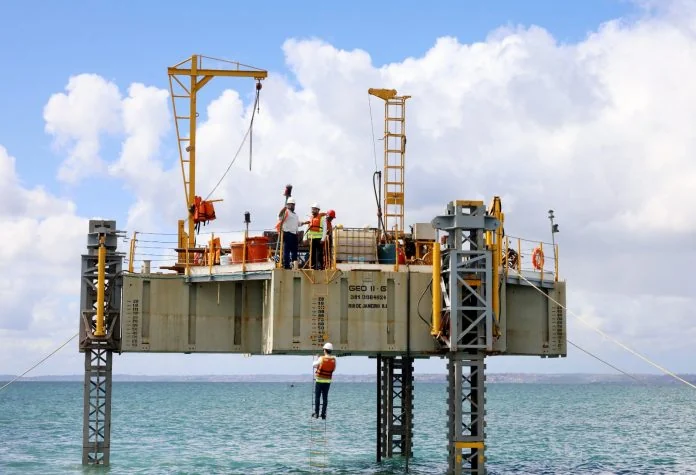

  • Plataforma e trabalhadores na sondagem em águas rasas do projeto da Ponte Salvador–Itaparica, na Baía de Todos-os-Santos, em 2024.

    05 Não cumpriu

    Ponte Salvador–Itaparica

    Bahia

    O governo da Bahia (Jaques Wagner, PT) apresentou a ponte em 29/09/2011, com construção entre 2014 e 2018. Em 2026, as fontes registram obras e preparação, e o contrato vai até junho de 2031.

    Ver detalhes

01

Não cumpriu

Refinarias do Maranhão e Ceará

Bacabeira (MA) e Pecém (CE)

Premium I Bacabeira, Maranhão

Quem prometeu
Lula e Petrobras, com a governadora Roseana Sarney, em 15/01/2010.
Prazo anunciado
Primeira parte até 2013; segunda até o fim de 2015.

Premium II Pecém, Ceará

Quem prometeu
Lula, Petrobras e governo do Ceará (Cid Gomes, PSB), em 29/12/2010.
Prazo anunciado
Operação em 2017.
Baixar MP4

PROMESSA

O que foi prometido

Premium I Bacabeira, Maranhão

Lula lançou as obras em Bacabeira e fixou os prazos: primeira parte até 2013 e segunda até o fim de 2015. A Agência Brasil registrou os marcos de setembro de 2013 e setembro de 2015. Ver a fonte 1 Ver a fonte 2

Quem prometeu
Lula e Petrobras, com a governadora Roseana Sarney
Data
Prazo anunciado
Primeira parte até 2013; segunda até o fim de 2015.
Premium II Pecém, Ceará

Lula, a Petrobras e o governo do Ceará lançaram a pedra fundamental da refinaria. A Petrobras previa iniciar as obras civis até o quarto trimestre de 2011 e operar a refinaria em 2017. Ver a fonte 10 Ver a fonte 11 Ver a fonte 12

Quem prometeu
Lula, Petrobras e governo do Ceará (Cid Gomes, PSB)
Data
Prazo anunciado
Operação em 2017.

RESULTADO DOCUMENTADO

O que aconteceu

Premium I Bacabeira, Maranhão
  1. · Promessa
  2. · Prazo
  3. · Cancelamento

Como a promessa está hoje

A Petrobras cancelou o projeto em janeiro de 2015, antes de inaugurar qualquer unidade. A refinaria Premium I não funciona.

Premium II Pecém, Ceará
  1. · Promessa
  2. · Cancelamento
  3. · Prazo

Como a promessa está hoje

Projeto cancelado em 2015. Nenhuma refinaria Premium II funciona.

AVALIAÇÃO EDITORIAL

Avaliação editorial

Não cumpriu

A Premium I previa a primeira parte até 2013 e a segunda até o fim de 2015, e a Premium II, operação em 2017. A Petrobras cancelou a Premium I em janeiro de 2015, antes de inaugurar qualquer unidade de refino, e a Premium II em 2015, antes de a refinaria entrar em operação. Por isso a classificação é “Não cumpriu” para as duas: o que foi prometido não foi entregue. Ver a fonte 1 Ver a fonte 4 Ver a fonte 10 Ver a fonte 13

Como definimos cada classificação

DINHEIRO PÚBLICO

Dinheiro público

Premium I Bacabeira, Maranhão

Prejuízo

R$ 2,2 bilhões

Com esse dinheiro, seria possível comprar cerca de 3 milhões de cestas básicas Cesta a R$ 726,64 (média simples das 27 capitais, ago/2026) · DIEESE/Conab

A Petrobras cancelou as duas refinarias e anotou no balanço de 2014 uma perda sobre o dinheiro que já tinha aplicado nelas, de cerca de R$ 2,8 bilhões no total. Esta é a parte da Premium I. O TCU registrou pagamentos a terceiros por estudos, projetos e terraplanagem.

Quem pagouA Petrobras, estatal em que o governo é o dono principal, mas que tem outros sócios. Não saiu só do caixa do governo federal.

Prejuízo registrado no balanço não prova que o dinheiro foi desviado. Outras fontes falam em R$ 2,1 bilhões; a diferença vem de arredondamento e de documentos diferentes.

Balanço de 2014 · Fonte: TCU, Acórdão 10786/2016

Premium II Pecém, Ceará

Prejuízo

R$ 600 milhões

Com esse dinheiro, seria possível comprar cerca de 830 mil cestas básicas Cesta a R$ 726,64 (média simples das 27 capitais, ago/2026) · DIEESE/Conab

A parte da Premium II na mesma perda registrada no balanço de 2014 (outros registros dão R$ 596 milhões). Somada aos R$ 2,2 bilhões da Premium I, dá cerca de R$ 2,8 bilhões nas duas refinarias.

Quem pagouA Petrobras, estatal em que o governo é o dono principal.

À parte disso, em 2016 o tribunal de contas do Ceará (TCE-CE) mandou ressarcir R$ 123,5 milhões: R$ 75,79 milhões de dinheiro do estado gasto e R$ 47,7 milhões em valor de imóveis. O valor não foi atualizado e não há confirmação de quanto foi recuperado.

Balanço de 2014 · Fonte: TCE-CE, 29/11/2016

Prejuízo registrado no balanço não prova que o dinheiro foi desviado. A baixa contábil é uma perda de valor de ativo reconhecida na contabilidade: não equivale a valor comprovadamente desviado, distinção reforçada por checagem do Projeto Comprova, e não prova que todo o montante foi pago em dinheiro naquele ano. Ver a fonte 5 Ver a fonte 6

Premium I · Maranhão Valores divergentes na Premium I: a Câmara registrou uma perda de aproximadamente R$ 2,1 bilhões, e o TCU atribuiu R$ 2,2 bilhões. A diferença vem de arredondamento e de documentos diferentes. Não são perdas distintas. Ver a fonte 4 Ver a fonte 6

Premium II · Ceará Valores divergentes na Premium II: o TCU atribui cerca de R$ 600 milhões, e outros registros dão R$ 596 milhões, segundo informação da Câmara. A diferença vem de arredondamento e de documentos diferentes. Não são perdas distintas. Ver a fonte 6 Ver a fonte 17

Para as duas refinarias, o TCU registra cerca de R$ 2,8 bilhões, e a Câmara registrou uma perda declarada conjunta de R$ 2,7 bilhões. A diferença entre os totais acompanha a da Premium I e é atribuída a arredondamento e a documentos diferentes. Não são perdas distintas. Ver a fonte 6 Ver a fonte 14 Ver a fonte 17

Premium I · Maranhão Os registros da época divergem sobre o prazo da segunda parte da Premium I. O discurso indica o fim de 2015 e a Agência Brasil, setembro de 2015; a reportagem do Bom Dia Mirante indica 2016. Para o prazo da ficha, o Promessômetro usa o discurso formal de Lula e o comunicado da Petrobras veiculado pela Agência Brasil. Ver a fonte 1 Ver a fonte 2 Ver a fonte 3

A perda foi da Petrobras, estatal em que o governo é o dono principal, mas que tem outros sócios. Não saiu só do caixa do governo federal. Despesa sem resultado final não é, por si só, pagamento irregular: isso exigiria comprovação à parte. Ver a fonte 6

Valores de tipos ou de anos diferentes não são somados: a baixa contábil e os pagamentos a terceiros são medidas distintas. Ver a fonte 6 Ver a fonte 7

Premium II · Ceará Não somamos o valor da Petrobras ao do TCE-CE. A baixa contábil de 2014 é da Petrobras; o ressarcimento de R$ 123,5 milhões é uma determinação do tribunal de contas do Ceará, em valores não atualizados e sem confirmação de quanto foi recuperado. Ver a fonte 6 Ver a fonte 16

Premium II · Ceará Promessa de governo estadual não é, automaticamente, promessa de Lula. Neste caso, o lançamento foi feito em conjunto por Lula, pela Petrobras e pelo governo do Ceará, e o discurso de Lula de 29/12/2010 consta nos registros da Presidência. O prazo de 2017 consta na comunicação oficial do Governo do Ceará, atribuído à direção da Petrobras. A ficha diz sempre quem prometeu. Ver a fonte 10 Ver a fonte 11

FONTES

Fontes e referências

  1. Discurso

    Secretaria de Imprensa da Presidência, Discursos de janeiro de 2010, pp. 21–26, 15/01/2010

    Premium I: discurso em Bacabeira, com conclusão da primeira parte até 2013 e da segunda até o fim de 2015 (pp. 21–22 no leitor de PDF).

    Abrir a fonte
  2. Imprensa

    Agência Brasil, Anúncio e cronograma da Premium I, 15/01/2010

    Marcos de setembro de 2013 e setembro de 2015 e capacidade de 300 mil barris diários por etapa.

    Abrir a fonte
  3. Imprensa

    Imirante / Bom Dia Mirante, Entrevista com Lula e Dilma, 15/01/2010

    Premium I: traz a expectativa de primeira fase em 2013 e indica 2016 para a segunda.

    Abrir a fonte
  4. Registro oficial

    Câmara dos Deputados, Cancelamento e valores da Premium I, 08/04/2015

    Registra a explicação da direção da Petrobras e a perda declarada de aproximadamente R$ 2,1 bilhões para a Premium I.

    Abrir a fonte
  5. Imprensa

    Projeto Comprova/UOL, Diferença entre perda e acusação de desvio, 11/11/2021

    Checagem que reforça que perda contábil não equivale a valor desviado.

    Abrir a fonte
  6. Decisão de tribunal de contas

    TCU, Acórdão 10786/2016, Segunda Câmara

    Baixas contábeis de 2014 das duas refinarias, distinção por projeto e contrato da linha de transmissão da Premium I.

    Abrir a fonte
  7. Auditoria

    TCU, Acórdão 2805/2015, Plenário

    Auditoria do encerramento e detalhamento de pagamentos a terceiros.

    Abrir a fonte
  8. Auditoria

    TCU, Acórdão 1839/2018, Plenário

    Auditoria de governança e histórico dos projetos.

    Abrir a fonte
  9. Registro oficial

    Câmara dos Deputados, Comissão Externa Premium I e II

    Comissão específica de fiscalização do cancelamento das refinarias Premium I e II.

    Abrir a fonte
  10. Comunicado oficial

    Governo do Ceará, Premium II: anúncio oficial com Lula e Cid, foto e prazo 2017, 29/12/2010

    Registra a previsão de obras civis até o quarto trimestre de 2011 e de operação em 2017.

    Abrir a fonte
  11. Discurso

    Secretaria de Imprensa da Presidência, Discursos de dezembro de 2010, a partir da p. 304, 29/12/2010

    Premium II: discurso de Lula de 29/12/2010 (pp. 304–312).

    Abrir a fonte
  12. Comunicado oficial

    Seinfra/CE, Premium II: confirmação da promessa no local, 29/12/2010

    Abrir a fonte
  13. Registro oficial

    Câmara dos Deputados, Premium II: cancelamento e justificativas, 18/03/2015

    Abrir a fonte
  14. Registro oficial

    Câmara dos Deputados, Premium II: perdas e justificativas debatidas, 08/04/2015

    Abrir a fonte
  15. Registro oficial

    Câmara dos Deputados, Premium II: perdas e justificativas debatidas, 25/03/2015

    Apresenta posição de consultor legislativo; não é explicação consensual da Petrobras.

    Abrir a fonte
  16. Decisão de tribunal de contas

    TCE-CE, Premium II: determinação de ressarcimento e decomposição dos R$ 123,5 milhões, 29/11/2016

    R$ 75,79 milhões em recursos estaduais gastos e R$ 47,7 milhões em imóveis detidos pela Petrobras; valores não atualizados.

    Abrir a fonte
  17. Registro oficial

    Câmara dos Deputados, Premium II: informação sobre R$ 596 milhões atribuídos à Premium II

    Abrir a fonte
Registros em fotos e vídeos (14)Esconder os registros em fotos e vídeos
Premium I Bacabeira, Maranhão
Vista aérea do terreno da refinaria, de capim e terra, com uma lagoa e vegetação queimada
Terreno visto de drone, dez/2024 · Drone Views · Fonte

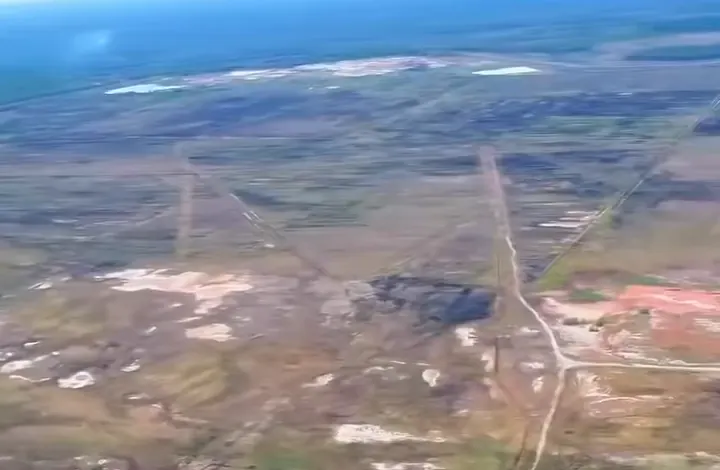

Vista aérea do terreno da refinaria, com estradas de terra que se cruzam e trechos de terra vermelha
Terreno visto de drone, dez/2024 · Drone Views · Fonte

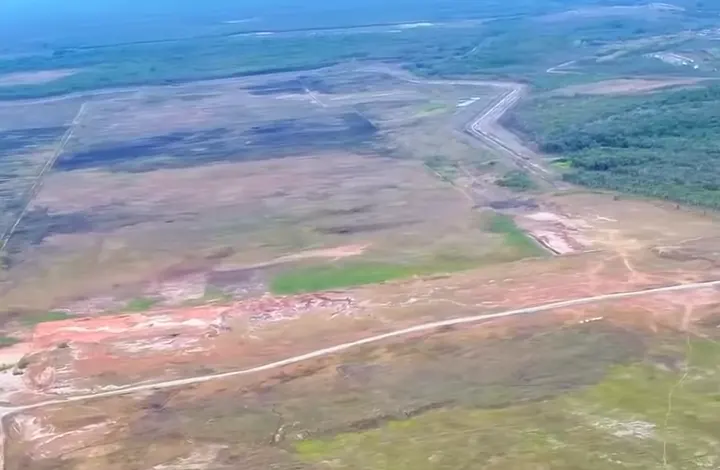

Vista aérea do terreno terraplanado da refinaria, com um canal de concreto e terra vermelha
Terreno visto de drone, dez/2024 · Drone Views · Fonte

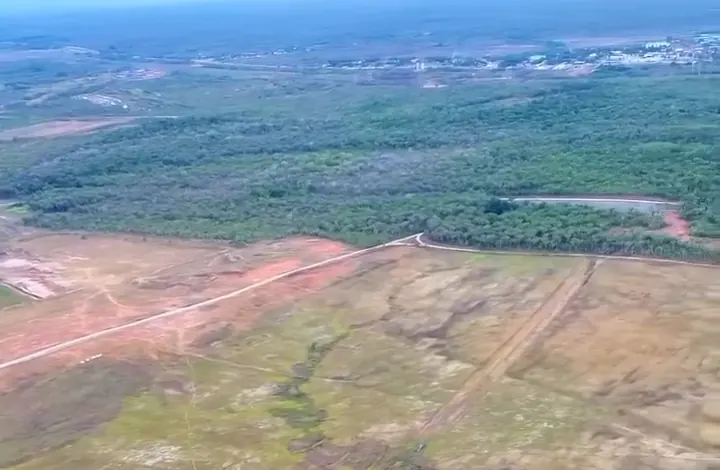

Vista aérea do terreno da refinaria, com uma estrada de terra ao lado da mata
Terreno visto de drone, dez/2024 · Drone Views · Fonte

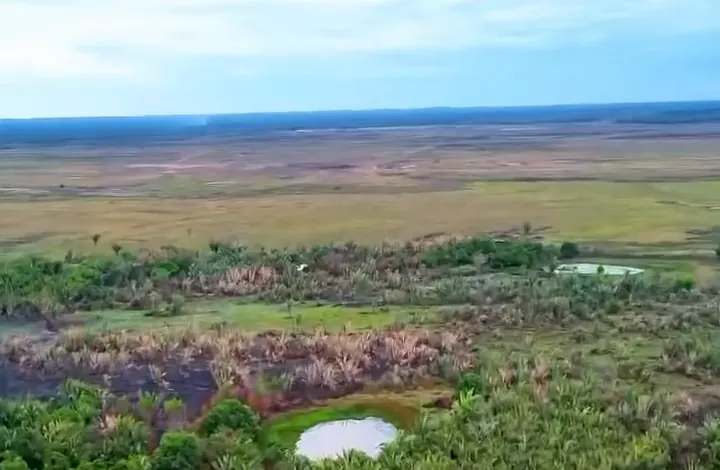

Vista aérea do terreno da refinaria, com mato, uma lagoa e o horizonte plano
Terreno visto de drone, dez/2024 · Drone Views · Fonte

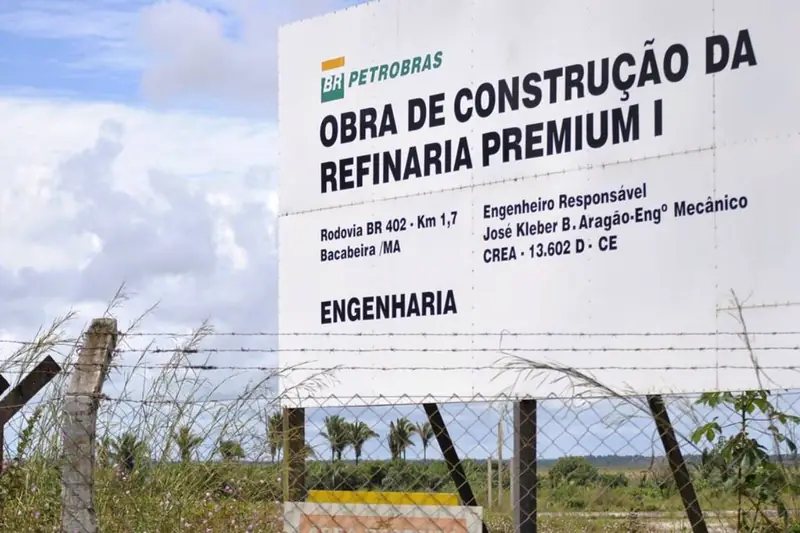

Placa da obra de construção da Refinaria Premium I, atrás de uma cerca de arame, em Bacabeira
Placa da obra, em Bacabeira · Foto: Click Petróleo e Gás · Fonte

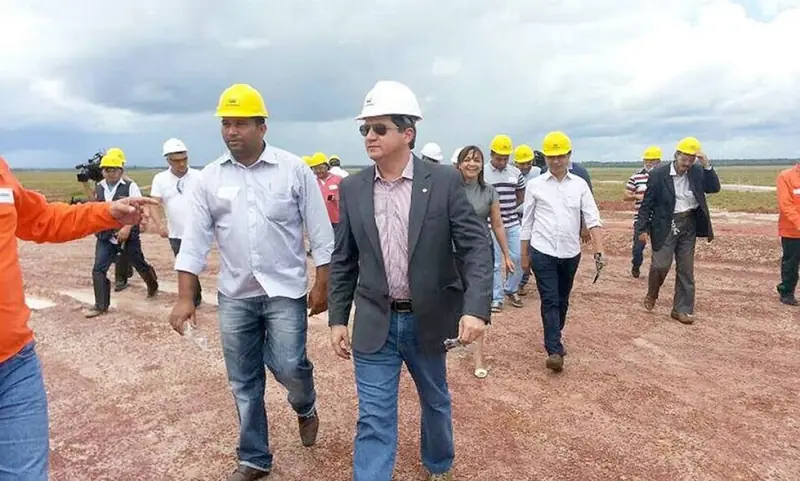

Deputados de capacete caminham sobre o terreno de terra vermelha da obra, em Bacabeira
Deputados visitam o terreno, maio de 2014 · Foto: O Globo · Fonte
Reportagem da Maranhão TV, publicada em 19/01/2010 · Abrir no YouTube
Premium II Pecém, Ceará

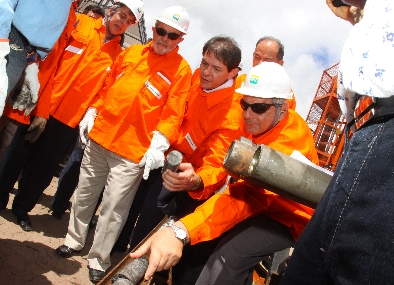

Autoridades e operários com uma tubulação na cerimônia de lançamento da pedra fundamental da Refinaria Premium II, em 2010
Cerimônia de lançamento da pedra fundamental, 29/12/2010 · Foto: Governo do Ceará · Fonte

02

Não cumpriu

Ferrovia Transnordestina

Piauí, Ceará e Pernambuco

Quem prometeu
Lula, em 2010.
Prazo anunciado
Inauguração em 2012.
Baixar MP4

PROMESSA

O que foi prometido

Lula prometeu inaugurar a Transnordestina em 2012, em visita às obras em Missão Velha (CE). Ver a fonte 1 Ver a fonte 2 Ver a fonte 3

Quem prometeu
Lula, em 2010
Data
Prazo anunciado
Inauguração em 2012.

RESULTADO DOCUMENTADO

O que aconteceu

  1. · Promessa
  2. · Prazo
  3. · Entrega parcial

Como a promessa está hoje

Desde 2025, parte da ferrovia já pode levar carga, ainda em fase de testes. Em julho de 2026, 777 km estavam prontos (82% da primeira fase). A meta para terminar a primeira fase passou para 2027.

AVALIAÇÃO EDITORIAL

Avaliação editorial

Não cumpriu

A inauguração anunciada para 2012 não ocorreu nessa data: a primeira entrega parcial registrada é de 2025. Em 2010, Lula projetou inaugurar cerca de 1.900 km da ferrovia. Desde 2025, parte dela leva carga em comissionamento e, em julho de 2026, 777 km estavam prontos, 82% da primeira fase, com meta de concluí-la em 2027. Como a ferrovia prometida não foi inaugurada no prazo nem entregue por inteiro, o Promessômetro a classifica como “Não cumpriu”. É uma avaliação editorial: as entregas parciais acima estão documentadas e continuam registradas nesta matéria. Ver a fonte 1 Ver a fonte 2 Ver a fonte 4 Ver a fonte 6 Ver a fonte 7

Como definimos cada classificação

DINHEIRO PÚBLICO

Dinheiro público

Dinheiro já aplicado

R$ 8 bilhões

Para ter uma ideia do tamanho, esse valor equivale a cerca de 11 milhões de cestas básicas Cesta a R$ 726,64 (média simples das 27 capitais, ago/2026) · DIEESE/Conab

Dinheiro já aplicado, segundo o governo federal em novembro de 2024. O orçamento previsto na época era de R$ 15 bilhões.

Quem pagouDinheiro do governo federal e empréstimos. Até 2015, o TCU contou R$ 6,14 bilhões, dos quais cerca de R$ 4,2 bilhões de fontes federais.

Dinheiro aplicado não é dinheiro perdido: parte da ferrovia já leva carga. Não some os R$ 6,14 bilhões de 2015 com os R$ 8 bilhões de 2024.

Informe de nov/2024 · Fonte: MIDR, nov/2024

Dinheiro aplicado não é dinheiro perdido: parte da ferrovia já leva carga. Ver a fonte 8 Ver a fonte 4

Não some os R$ 6,14 bilhões de 2015 com os R$ 8 bilhões de 2024. O segundo valor acumula períodos anteriores, e cada número tem fonte e data-base próprias. Ver a fonte 8 Ver a fonte 9

Aprovar um aporte não é o mesmo que executar todas as parcelas. Ver a fonte 8

Atraso não é cancelamento. As imagens e os vídeos de 2025 e 2026 mostram visitas e entregas recentes; não são a promessa feita em 2010.

Não foi localizado nem assistido na íntegra um vídeo da fala de 13/12/2010 com a previsão de 2012. A transcrição dos discursos da Presidência é a fonte primária dessa promessa. Ver a fonte 2

FONTES

Fontes e referências

  1. Discurso

    Secretaria de Imprensa da Presidência, Discursos de janeiro de 2010, p. 25, 15/01/2010

    Discurso em Bacabeira: Lula projeta inaugurar cerca de 1.900 km da Transnordestina nos dois anos seguintes.

    Abrir a fonte
  2. Discurso

    Secretaria de Imprensa da Presidência, Discursos de dezembro de 2010, pp. 112–116, 13/12/2010

    Visita às obras em Missão Velha (CE): Lula projeta a inauguração da Transnordestina para 2012.

    Abrir a fonte
  3. Discurso

    Secretaria de Imprensa da Presidência, Discursos de dezembro de 2010, pp. 309–310, 29/12/2010

    Fala em Caucaia (CE) sobre trem de passageiros entre Pecém e Suape em 2012.

    Abrir a fonte
  4. Comunicado oficial

    ANTT, Explicação da operação parcial, 09/10/2025

    Explica que a autorização vale para parte da ferrovia, em comissionamento.

    Abrir a fonte
  5. Documento oficial

    ANTT, Deliberação 377, de 08/10/2025

    Ato administrativo que autoriza o tráfego de cargas em comissionamento.

    Abrir a fonte
  6. Comunicado oficial

    Governo do Ceará, Entrega dos lotes 4 e 5 da ferrovia, 02/07/2026

    Informa 777 km finalizados, 82% de avanço físico da primeira fase.

    Abrir a fonte
  7. Comunicado oficial

    Presidência da República, Agenda e dados de 01/07/2026

    Fonte da meta atual de 2027 para a primeira fase.

    Abrir a fonte
  8. Comunicado oficial

    Ministério da Integração (MIDR), Informe de novembro de 2024: R$ 8 bilhões já investidos e orçamento de R$ 15 bilhões, nov/2024

    Base dos R$ 8 bilhões e do orçamento de R$ 15 bilhões.

    Abrir a fonte
  9. Decisão de tribunal de contas

    TCU, Acórdão 1121/2026, Plenário (histórico dos R$ 6,14 bilhões e dos R$ 4,2 bilhões de fontes federais)

    Retoma auditoria anterior e informa os valores consumidos até dezembro de 2015.

    Abrir a fonte
  10. Comunicado oficial

    Ministério da Integração (MIDR), Desembolso do FDNE de R$ 106,2 milhões em janeiro de 2026, jan/2026

    Informa R$ 1,806 bilhão desembolsado do aditivo de R$ 3,6 bilhões.

    Abrir a fonte
  11. Comunicado oficial

    Sudene, Liberação de R$ 120 milhões em julho de 2026, jul/2026

    Segunda parcela de um aporte de R$ 600 milhões já aprovado.

    Abrir a fonte
  12. Comunicado oficial

    Governo do Ceará, Notícia prévia: presença de Lula no canteiro em 17/08/2010, 16/08/2010

    Anuncia o início dos primeiros 50 km e a presença de Lula no canteiro.

    Abrir a fonte
  13. Comunicado oficial

    Governo do Ceará, Relato da visita de 2010 e início de trecho, 18/08/2010

    Relata a visita e o início de um trecho.

    Abrir a fonte
Registros em fotos e vídeos (6)Esconder os registros em fotos e vídeos
Autoridades sobre uma locomotiva da Transnordestina durante a entrega de trechos da ferrovia, em 2026
Entrega dos lotes 4 e 5, 02/07/2026 · Foto: Governo do Ceará · Fonte
Transmissão da VEJA+. É a visita de 2025, não a promessa de 2010 · Abrir no YouTube
Transmissão do canal Canal da Resistência, 18/07/2025. Também não é a promessa original · Abrir no YouTube

03

Não cumpriu

Transposição do Rio São Francisco

Pernambuco, Ceará, Paraíba e Rio Grande do Norte

Quem prometeu
Lula, em 2010.
Prazo anunciado
Conclusão dos eixos em 2012.
Baixar MP4

PROMESSA

O que foi prometido

Lula afirmou que a transposição seria totalmente inaugurada em 2012. Ver a fonte 1 Ver a fonte 2

Quem prometeu
Lula, em 2010
Data
Prazo anunciado
Conclusão dos eixos em 2012.

RESULTADO DOCUMENTADO

O que aconteceu

  1. · Promessa
  2. · Prazo
  3. · Entrega parcial
  4. · Entrega

Como a promessa está hoje

Não cumpriu. O Eixo Leste foi inaugurado em 2017 por Michel Temer e a entrega dos eixos principais foi realizada até 2022 por Jair Bolsonaro.

AVALIAÇÃO EDITORIAL

Avaliação editorial

Não cumpriu

Não cumpriu. O Eixo Leste foi inaugurado em 2017 por Michel Temer e a entrega dos eixos principais foi realizada até 2022 por Jair Bolsonaro. A promessa registrada no discurso de 13/12/2010 era a conclusão dos eixos em 2012. Segundo o Ministério da Integração Nacional, o Eixo Leste foi inaugurado em 10/03/2017 e, segundo o MIDR, os dois eixos estavam concluídos em 09/02/2022: ou seja, depois do prazo prometido e em outros governos. Esta é uma avaliação editorial do Promessômetro e não nega que os eixos existem: eles funcionam, e os cerca de R$ 12 bilhões que o governo federal informou ter aplicado não são dinheiro perdido. Obras complementares, como adutoras, devem ser vistas à parte. Ver a fonte 1 Ver a fonte 3 Ver a fonte 4 Ver a fonte 5

Como definimos cada classificação

DINHEIRO PÚBLICO

Dinheiro público

Dinheiro já aplicado

R$ 12 bilhões

Para ter uma ideia do tamanho, esse valor equivale a cerca de 16,5 milhões de cestas básicas Cesta a R$ 726,64 (média simples das 27 capitais, ago/2026) · DIEESE/Conab

Aplicados nos eixos Norte e Leste, segundo o governo federal em dezembro de 2024.

Quem pagouDinheiro do governo federal.

Não é dinheiro perdido: canais, reservatórios e estações de bombeamento funcionam. Manter a obra funcionando custa à parte: a ANA (agência de águas do governo federal) previu até R$ 308,68 milhões para 2025, com divisão entre governo federal e estados.

Informe de dez/2024 · Fonte: MIDR, dez/2024

Não é dinheiro perdido: canais, reservatórios e estações de bombeamento funcionam. Os R$ 12 bilhões não devem ser lidos como prejuízo. Ver a fonte 3 Ver a fonte 4 Ver a fonte 5

Atraso não é cancelamento: os eixos foram concluídos depois do prazo anunciado para 2012. A classificação “Não cumpriu” é uma avaliação editorial e não nega que os eixos existem e funcionam. Ver a fonte 3 Ver a fonte 4

Nenhuma fonte reunida mede, de forma auditada, quanto o atraso custou a mais (reajustes, extensão de prazo, manutenção extraordinária, reparos e aditivos). Nas fontes reunidas, esse valor não aparece separado dos R$ 12 bilhões.

As datas de entrega e as declarações de conclusão vêm do próprio ministério, em comunicados de 2017 e de 2022. Não são auditoria independente. Ver a fonte 3 Ver a fonte 4

Não foi localizado vídeo de Lula prometendo 2012 com áudio e transcrição conferidos. A base da promessa é o documento escrito dos discursos de 2010. Ver a fonte 1 Ver a fonte 2

FONTES

Fontes e referências

  1. Discurso

    Secretaria de Imprensa da Presidência, Discursos de dezembro de 2010, p. 115, 13/12/2010

    Visita à Transnordestina: Lula afirma que a transposição seria inaugurada em 2012.

    Abrir a fonte
  2. Discurso

    Secretaria de Imprensa da Presidência, Discursos de dezembro de 2010, p. 309, 29/12/2010

    Discurso do Pecém: Lula reitera a expectativa de conclusão em 2012.

    Abrir a fonte
  3. Comunicado oficial

    Ministério da Integração Nacional, Entrega do Eixo Leste do São Francisco é momento histórico, diz Helder Barbalho, 10/03/2017

    Registra a inauguração do Eixo Leste, em Monteiro (PB), e o acionamento das últimas estruturas pelo presidente Michel Temer e pelo ministro Helder Barbalho. Informa 94,52% de execução do Eixo Norte.

    Abrir a fonte
  4. Comunicado oficial

    Ministério do Desenvolvimento Regional, Rio Grande do Norte recebe as águas do Rio São Francisco pela primeira vez, 09/02/2022

    Registra os eixos Norte e Leste concluídos, segundo o governo federal, e a chegada das águas ao Rio Grande do Norte com o presidente Jair Bolsonaro e o ministro Rogério Marinho. Traz as declarações do ministério sobre o investimento por período.

    Abrir a fonte
  5. Comunicado oficial

    Ministério da Integração, Balanço de 2024: R$ 12 bilhões aplicados nos eixos, dez/2024

    Base dos cerca de R$ 12 bilhões aplicados nos eixos Norte e Leste.

    Abrir a fonte
  6. Comunicado oficial

    ANA, Tarifas e custo do serviço de adução em 2025

    Custo previsto de até R$ 308,68 milhões para o serviço de adução de água bruta em 2025.

    Abrir a fonte
  7. Comunicado oficial

    TCU, Fiscalização do modelo de operação e manutenção, julho de 2026, jul/2026

    Notícia do TCU sobre a análise do processo relativo à operação e manutenção do projeto.

    Abrir a fonte
Registros em fotos e vídeos (2)Esconder os registros em fotos e vídeos

04

Não cumpriu

Ferrovia Oeste-Leste (FIOL)

Bahia

Quem prometeu
Lula e o governador Jaques Wagner (PT), em Ilhéus, em 10/12/2010.
Prazo anunciado
Previsões de época citam 2012 e 2013; a data exata não é atribuída a Lula.

Vídeo do Prometeuzinho em breve.

PROMESSA

O que foi prometido

Lula e o governador Jaques Wagner (PT) fizeram a promessa da ferrovia em Ilhéus, na assinatura da ordem de serviço de quatro lotes iniciais. Ver a fonte 1 Ver a fonte 2

Quem prometeu
Lula e o governador Jaques Wagner (PT), em Ilhéus
Data
Prazo anunciado
Previsões de época citam 2012 e 2013; a data exata não é atribuída a Lula.

RESULTADO DOCUMENTADO

O que aconteceu

  1. · Promessa
  2. · Previsão
  3. · Obras paradas

Como a promessa está hoje

A ferrovia não foi entregue inteira. Na FIOL 1, as obras estão paradas desde 2025, segundo levantamento de 2026. A FIOL 2 tem obras e planejamento.

AVALIAÇÃO EDITORIAL

Avaliação editorial

Não cumpriu

A ferrovia não foi entregue inteira, e as obras da FIOL 1 estão paradas desde 2025, segundo levantamento de 2026. Por outro lado, a FIOL 2 tem obras e planejamento registrados em 2026, e cerca de R$ 226 milhões foram aplicados nela em 2024, segundo o Ministério dos Transportes. Como a ferrovia anunciada em 2010 não foi entregue, o Promessômetro a classifica como “Não cumpriu”. É uma avaliação editorial: as obras e os valores acima continuam documentados nesta matéria. Ver a fonte 3 Ver a fonte 6 Ver a fonte 7

Como definimos cada classificação

DINHEIRO PÚBLICO

Dinheiro público

Perda estimada no balanço

R$ 3,21 bilhões

Para ter uma ideia do tamanho, esse valor equivale a cerca de 4,4 milhões de cestas básicas Cesta a R$ 726,64 (média simples das 27 capitais, ago/2026) · DIEESE/Conab

Nas contas do 2º trimestre de 2022, a Valec mostrava uma perda estimada: a empresa avaliou que a FIOL 1 valia menos do que estava anotado. É um ajuste de contabilidade: não é dinheiro que saiu do caixa em 2022 nem o total gasto na ferrovia.

Quem registrouA Valec, estatal do governo federal.

Na FIOL 2, cerca de R$ 226 milhões foram aplicados só em 2024. Em 2021, o contrato que passou a FIOL 1 para uma empresa privada previu R$ 3,3 bilhões de investimento dela, cerca de R$ 1,6 bilhão para terminar a obra: é promessa de contrato, não dinheiro já gasto.

2º trimestre de 2022 · Fonte: Valec, demonstrações contábeis

Perda registrada no balanço não prova que o dinheiro foi desviado, nem que esse valor foi pago em 2022. Ver a fonte 8

Não some os valores: são de tipos, trechos e anos diferentes (perda contábil de 2022, investimento de 2024 e investimento privado previsto em contrato de 2021). Ver a fonte 7 Ver a fonte 8 Ver a fonte 9

O montante fiscalizado em um contrato, como o da auditoria do TCU de 2025 na FIOL 2, não é, por si só, o montante desembolsado. Ver a fonte 10

O acesso e a íntegra do vídeo do YouTube citado pela VEJA em 2013 não foram confirmados na pesquisa documental. Uma data de 2012 ou 2013 não deve ser atribuída a Lula com base nele.

A série anual de valores efetivamente pagos na FIOL 1 e na FIOL 2, de 2010 a outubro de 2026, sem dupla contagem entre estatais e concessionárias, ainda não foi levantada.

FONTES

Fontes e referências

  1. Registro oficial

    Governo da Bahia, Assinatura da ordem de serviço, notícia de 13/12/2010

    Registro oficial da cerimônia em Ilhéus.

    Abrir a fonte
  2. Imprensa

    Jornal Grande Bahia, Anúncio da cerimônia de 10/12/2010

    Notícia da época sobre a assinatura da ordem de serviço.

    Abrir a fonte
  3. Imprensa

    Agência iNFRA, Paralisação e possível mudança de concessão, 29/07/2026

    Informa obras paralisadas na FIOL 1 desde 2025 e a dependência de repactuação contratual.

    Abrir a fonte
  4. Imprensa

    Agência iNFRA, Negociações da FIOL 1, 09/06/2026

    A Mota-Engil aguarda autorização da ANTT para assumir a FIOL 1, diz o ministro.

    Abrir a fonte
  5. Auditoria

    TCU, Auditoria FIOL e situação dos trechos, documento de 2025

    Documento de auditoria sobre a FIOL, hospedado no site da Agência iNFRA.

    Abrir a fonte
  6. Documento oficial

    Casa Civil, Mensagem ao Congresso Nacional de 2026, capítulo sobre a FIOL II

    Registra obras e planejamento da FIOL 2.

    Abrir a fonte
  7. Documento oficial

    Ministério dos Transportes, Relatório de Gestão 2024: FIOL 2 e investimento anual

    Informa cerca de R$ 226 milhões investidos somente em 2024, no trecho 2.

    Abrir a fonte
  8. Balanço

    Valec, Demonstrações contábeis do 2º trimestre de 2022

    Provisão de R$ 3,21 bilhões de perda ao valor recuperável dos ativos da FIOL 1.

    Abrir a fonte
  9. Comunicado oficial

    Ministério dos Transportes, Concessão da FIOL 1: investimentos previstos, 2021

    Anuncia R$ 3,3 bilhões em investimentos privados contratados.

    Abrir a fonte
  10. Comunicado oficial

    TCU, Auditoria de atraso na FIOL 2, 03/10/2025

    Cronograma atrasado e ausência de projetos executivos aprovados em um contrato da FIOL 2.

    Abrir a fonte
Registros em fotos e vídeos (3)Esconder os registros em fotos e vídeos

05

Não cumpriu

Ponte Salvador–Itaparica

Bahia

Quem prometeu
Governo da Bahia (Jaques Wagner, PT), em 29/09/2011.
Prazo anunciado
Construção entre 2014 e 2018.
Baixar MP4

PROMESSA

O que foi prometido

O governo da Bahia apresentou o projeto selecionado da ponte Salvador–Itaparica e indicou início da construção em 2014 e conclusão em 2018. Ver a fonte 1

Quem prometeu
Governo da Bahia (Jaques Wagner, PT).
Data
Prazo anunciado
Construção entre 2014 e 2018.

RESULTADO DOCUMENTADO

O que aconteceu

  1. · Promessa
  2. · Prazo original
  3. · Novo prazo

Como a promessa está hoje

Obras e preparação em 2026. Novo prazo de término no contrato: 2031.

AVALIAÇÃO EDITORIAL

Avaliação editorial

Não cumpriu

A ponte foi anunciada para ser construída entre 2014 e 2018. Em 2026, as fontes registram obras e preparação, e o contrato prevê término em junho de 2031. Por isso o prazo prometido consta como não cumprido. Isso é atraso, não cancelamento. Ver a fonte 1 Ver a fonte 2 Ver a fonte 3 Ver a fonte 5

Como definimos cada classificação

DINHEIRO PÚBLICO

Dinheiro público

Dinheiro público previsto

R$ 3,71 bilhões

Para ter uma ideia do tamanho, esse valor equivale a cerca de 5,1 milhões de cestas básicas Cesta a R$ 726,64 (média simples das 27 capitais, ago/2026) · DIEESE/Conab

Dinheiro público que o governo da Bahia prometeu colocar na parceria com a empresa privada (PPP), com base em janeiro de 2019. O contrato inteiro, ao longo de toda a concessão, está estimado em R$ 6,9 bilhões.

Quem deve pagarGoverno da Bahia (previsto no contrato da parceria).

É compromisso previsto, não dinheiro já gasto.

Base jan/2019 · Fonte: SEFAZ/BA

É compromisso previsto, não dinheiro já gasto. O valor de R$ 6,9 bilhões é uma estimativa do contrato inteiro e não é demonstrativo de despesa executada: não é correto dizer que o governo já gastou esse valor. Ver a fonte 6

Promessa de governo estadual não é, automaticamente, promessa de Lula. A promessa e o cronograma são do governo da Bahia de Jaques Wagner (PT). Ver a fonte 1

A imagem do anúncio de 2011 é uma ilustração do projeto. Renderização não é foto de obra. Ver a fonte 1

FONTES

Fontes e referências

  1. Comunicado oficial

    Seinfra/BA, Projeto apresentado em 2011 com previsão 2014–2018

    Documenta a apresentação do projeto em 29/09/2011, com início em 2014 e conclusão em 2018. Traz também a ilustração do projeto, que não é foto de obra.

    Abrir a fonte
  2. Comunicado oficial

    TCE/BA, Cronograma revisado, 16/03/2026

    Cronograma atualizado, com início de obras em junho de 2026 e conclusão estimada para 2031.

    Abrir a fonte
  3. Documento oficial

    Governo da Bahia, Portal estadual da ponte: prazo contratual junho/2031

    Explica que o termo aditivo de 04/06/2025 estabeleceu o prazo contratual até junho de 2031.

    Abrir a fonte
  4. Comunicado oficial

    Secom/BA, Pauta da cerimônia com Lula, marcada para 01/07/2026, 30/06/2026

    Anuncia o ato simbólico de cravação da primeira estaca, com Lula e o governador Jerônimo Rodrigues. A pauta prova o anúncio da cerimônia, não a sua realização.

    Abrir a fonte
  5. Comunicado oficial

    Secom/BA, Áudio sobre mobilização do canteiro, 05/08/2026

    Boletim em áudio da comunicação estadual sobre o canteiro.

    Abrir a fonte
  6. Documento oficial

    SEFAZ/BA, Página oficial da PPP, valores e cronograma

    Traz o valor contratual estimado (R$ 6.903.444.623) e os aportes públicos previstos (R$ 3.713.885.384,96), ambos com base em janeiro de 2019.

    Abrir a fonte
Registros em fotos e vídeos (3)Esconder os registros em fotos e vídeos

Compartilhar
